10 月 26 日,由安徽送变电工程有限公司和滁州市供电公司承建的 500 千伏同乐变电站至220千伏儒林变电站输电线路工程成功跨越合宁和滁州西两条高速公路,进入架线施工收尾阶段。
该工程总投资 1.09 亿元,是省 2022 年重点工程,全线双回路220千伏架设,全长25.8千米,新建铁塔 74 基,计划今年 12 月初具备送电投产。工程投产后,将增强滁州地区“迎峰度冬”期间的供电保障能力。

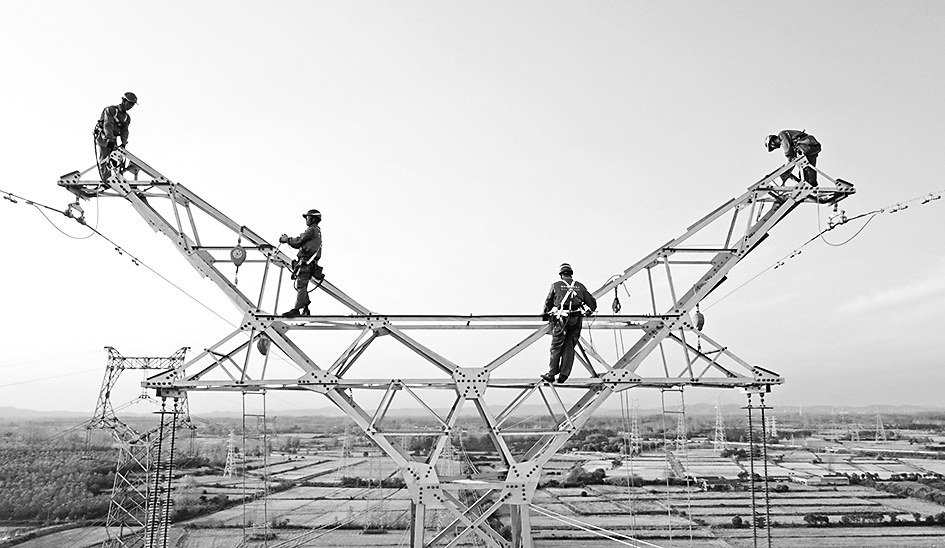

图为当日,在滁州市全椒县六镇镇,施工人员在 60 多米高空对 220 千伏同儒输电线路进行铁塔附件安装作业。宋卫星/摄影报道
